ホーム > 電子県庁・県政運営・県勢 > 県土・まちづくり > 河川・ダム・発電 > 矢上川地下調節池 整備事業 > 矢上川地下調節池(トンネル本体I期工事)の進捗状況等

初期公開日:2025年3月31日更新日:2025年12月15日

ここから本文です。

矢上川地下調節池(トンネル本体I期工事)の進捗状況等

 令和7年3月18日に「矢上川地下調節池(トンネル本体I期工事)」の掘進を開始しました。工事の進捗状況やモニタリング結果については、随時こちらのページに掲載していきます。

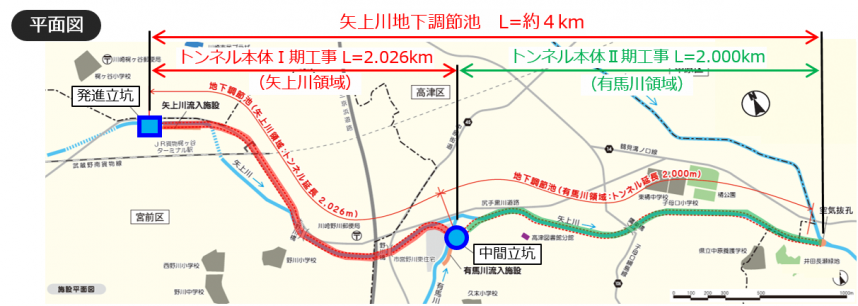

矢上トップ 平面図.PNG

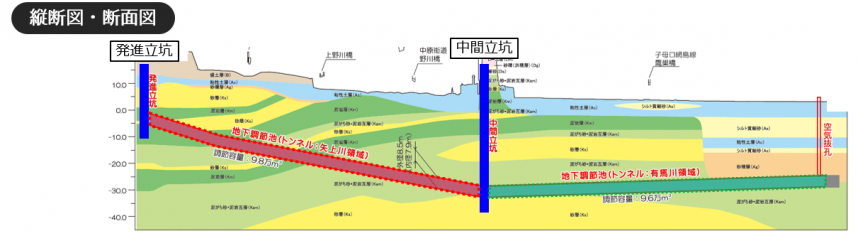

矢上トップ 縦断図.PNG



施工状況写真

 令和7年12月10日 施工状況写真(PDF:1,469KB)

 令和7年11月11日 施工状況写真(PDF:1,198KB)

シールドマシンの位置

 令和7年6月27日にトンネル掘進を一時停止し、これまで地上で行っていたマシン操作等をトンネル坑内で行うため、操作設備等の入れ替え作業を実施していましたが、11月6日からトンネルの掘進を再開しました。

 令和7年12月10日 シールドマシン位置図(PDF:1,130KB)

 令和7年11月25日 シールドマシン位置図(PDF:1,304KB)



モニタリング結果

騒音・振動測定

 令和7年12月10日 騒音・振動測定結果(PDF:165KB)

 令和7年11月25日 騒音・振動測定結果(PDF:239KB)



地表面変位測定

 令和7年12月10日 地表面変位測定結果(PDF:130KB)

 令和7年11月25日 地表面変位測定結果(PDF:145KB)





過去の進捗状況・モニタリング結果

このページの所管所属は 横浜川崎治水事務所川崎治水センターです。
